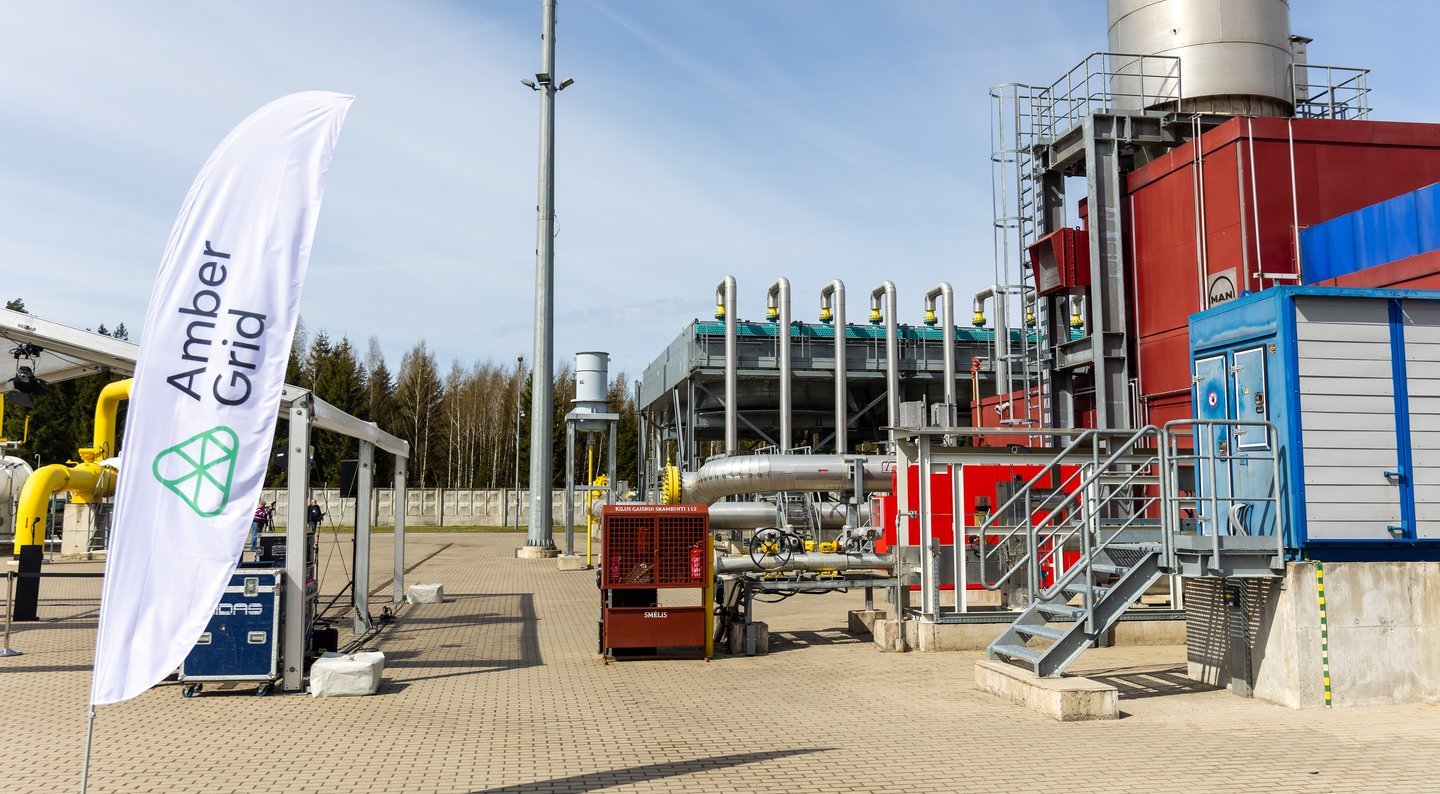

Valstybinei energetikos reguliavimo tarybai (VERT) įpareigojus gamtinių dujų perdavimo sistemos operatorę „AmberGrid“ pakeisti galimai rusiškas jungiamąsias detales Lietuvos ir Lenkijos magistraliniame dujotiekyje (GIPL), ši savo ruožtu akcentuoja, kad tai už savo lėšas turės padaryti dujotiekio rangos darbus atlikusi bendrovė „Alvora“.

Valstybinei energetikos reguliavimo tarybai (VERT) įpareigojus gamtinių dujų perdavimo sistemos operatorę „AmberGrid“ pakeisti galimai rusiškas jungiamąsias detales Lietuvos ir Lenkijos magistraliniame dujotiekyje (GIPL), ši savo ruožtu akcentuoja, kad tai už savo lėšas turės padaryti dujotiekio rangos darbus atlikusi bendrovė „Alvora“.

REKLAMA

VERT: „AmberGrid“ įpareigota pakeisti dalį dujotiekio detalių

Kaip pentadienį pranešė VERT, iš viso Lietuvos ir Lenkijos magistraliniame dujotiekyje (GIPL) yra sumontuotos 1022 jungiamosios detalės. Iš jų „AmberGrid“ yra įpareigota pakeisti 123, kurių ženklinimas nesutampa su duomenimis jų sertifikatuose ir kurios neturi kilmę patvirtinančių dokumentų.

„AmberGrid“ iki gegužės 31 dienos taip pat turi pateikti likusių detalių patikrinimo grafiką, kurį privalo suderinti su VERT.

REKLAMA
REKLAMA

„Patikrinimo metu nustatyta, jog 123 jungiamosios detalės pagamintos iš plieno, kuris tuo metu negalėjo būti naudojamas Europos Sąjungoje bei neturėjo kilmę bei kokybę patvirtinančių sertifikatų“, – apie dujotiekio pažeidimus taip pat sako VERT.

REKLAMA

„Galime patvirtinti, jog ant detalių buvo rastos kirilica užrašytos žymos, tačiau šimtu procentu teigti, jog jos buvo pagamintos Rusijoje, negalime, nes nėra kilmės šalį patvirtinančių sertifikatų. Iš turimos informacijos galime numanyti, jog jos yra rusiškos kilmės“, – priduria rinkos reguliuotojas.

Tiesa, antradienį portalas 15min paskelbė, kad galimai rusiškos dujotiekio detalės galėjo būti per Estiją vežamos iš Rusijoje esančios „Eterno“ gamyklos.

„Neplaninio patikrinimo komisija apie „Eterno“ gamyklos fasoninių detalių buvimą nustatė 2023 metų spalio 10 dieną atlikdama faktinių aplinkybių nustatymą Santakos dujų apskaitos ir slėgio reguliavimo stotyje. Iš kur ir kokiomis aplinkybėmis detalės atsirado, komisija netyrė“, – komentare Eltai šią situaciją komentuoja VERT.

REKLAMA
REKLAMA

Taryba teigia taip pat planuojanti kreiptis į Statybos sektoriaus vystymo agentūrą su prašymu įvertinti, ar dujotiekio statyboje dalyvavę „Amber Grid“ darbuotojai tinkamai vykdė savo pareigas.

„AmberGrid“: detalės turi būti keičiamos rangovės „Alvora“ lėšomis

Magistralinis dujotiekis pradėjo veikti 2022 metų gegužės 1 dieną. Kaip teigia VERT, prieš paleidimą jam išduota techninės būklės patikimumo pažyma, mat „ir dokumentais, ir bandymais patvirtinta, jog GIPL dujotiekis gali veikti“.

„Šio neplaninio patikrinimo metu aptiktus pažeidimus buvo galima aptikti tik nuvalius detales, t. y. nugramdžius dažus. Šiuos dalykus turėjo pastebėti techninis statybos prižiūrėtojas („Alvora“ – ELTA)“, – pabrėžia Taryba.

REKLAMA
REKLAMA
REKLAMA

„AmberGrid“ vadovas Nemunas Biknius penktadienį žurnalistams teigė, kad pakeisti reikalavimų neatitinkančias detales dujotiekyje sistemos operatorei gali trukti vienerius metus ar ilgiau.

Taip pat, jo teigimu, atsakomybę už galima rusiškas detales strateginės reikšmės Lietuvos dujotiekyje turėtų prisiimti projekto rangovė „Alvora“. Ji, anot N. Bikniaus, turėtų finansuoti ir pačių detalių keitimą.

„Statybos techniniame reglamente ir GIPL rangos sutartyje aiškiai įvardinta, jog už detalių atitiktį ir dokumentus yra atsakingas rangovas. Esant tokiai teisinei rangovo atsakomybei, ginant tiek bendrovės, tiek ir vartotojų interesus, privalome užtikrinti, kad reikalavimų neatitinkančios dujotiekio dalys būtų pakeistos būtent rangovo sąskaita“, – sako „Amber Grid“ vadovas Nemunas Biknius.

REKLAMA

Anot „AmberGrid“, vidinis tyrimas nustatė, kad rangovas „Alvora“, vykdydamas GIPL projektą, netinkamai vykdė savo pareigas. Pati įmonė nustatė, jog dalis jungiamųjų dalių neturi tinkamų sertifikatų ir dėl to kreipėsi į prokuratūrą.

VERT dalį tyrimo medžiagos taip pat teigia jau perdavusi teisėsaugai, kuri vykdo ikiteisminį tyrimą.

Vasarį „AmberGrid“ skelbė pareiškusi pretenziją „Alvorai“ ir, siekiant ištaisyti detalių sertifikavimo trūkumus, paėmė rangovo „Alvora“ banko garantiją. Šiuo metu rengiama viešojo pirkimo dokumentacija, siekiant atsirinkti naują rangovą detalių pakeitimui, ir planuojamas tolimesnių darbų grafikas.

REKLAMA

Rinkos reguliuotojas teigia nebuvęs informuotas apie šią „Amber Grid" pateiktą pretenziją „Alvorai“ ar jos turinį.

„AmberGrid“ duomenimis, nuo GIPL veikimo pradžios 2022 m. gegužės mėnesį iki 2024 m. balandžio mėnesį juo buvo perduota 16,2 TWh (teravatvalandžių) abejomis kryptimis arba 8 proc. daugiau nei 2023 metais dujų suvartojo Lietuva. Anot sistemos operatorės, šiuos dvejus metus veikiantis dujotiekis yra saugiai ir patikimai eksploatuojamas, per šį laikotarpį nebuvo užfiksuota jokių techninių rodiklių, kurie leistų abejoti dėl saugaus dujotiekio naudojimo.

GIPL dujotiekio įrengimas iš viso kainavo apie 500 mln. eurų. Iš jų maždaug 60 proc. lėšų buvo skirtos Europos Komisijos, o Lietuva šiam projektui skyrė apie 116 mln. eurų.

REKLAMA
REKLAMA
REKLAMA

Teismas panaikino GIPL dujotiekio rangovės „Alvoros“ 4,8 mln. eurų vertės turto areštą

Magistralinio Lietuvos–Lenkijos dujotiekio (GIPL) jungties rangovei „Alvorai“ Vilniaus apygardos teismas panaikino nutartį dėl jai skirto 4,8 mln. eurų lėšų ir turto arešto.

Kaltinimus „Alvorai“ metė projekto užsakovė gamtinių dujų perdavimo sistemos operatorė „AmberGrid“. Jos teigimu, „Alvora“ netinkamai įvykdė dujotiekio tiesimo darbus.

Teismo nutarimu 4,8 mln. vertės įmonės turtas areštuotas balandžio 11 dieną.

„Esame įsitikinę, kad visas kontrakto dėl GIPL dujotiekio sąlygas išpildėme pagal sutartį, nors užsakovas mūsų argumentų nebegirdi, kompromisų neieško ir savo veiksmais tiesiogiai kenkia verslui, todėl džiaugiamės, kad visame mums viešai mėtomų kaltinimų fone teismas vis dėlto išgirdo ir įsiklausė į mūsų argumentus“, – „Alvoros“ pranešime teigia įmonės generalinis direktorius Vaidas Kazlauskas.

REKLAMA

„Alvora“, norėdama gauti banko garantiją, įkeitė savo turtą ir tuo, anot statybų įmonės, „AmberGrid“ pasinaudojo „kaip pretekstu laikinosioms apsaugos priemonėms areštuojant „Alvoros“ lėšas bei turtą“.

„Dėl tokių „Amber Grid“ veiksmų „Alvoros“ veikla neapibrėžtam laikui buvo ir galėjo toliau būti paralyžiuota, nors esame šiuo metu pasirašę statybos rangos sutarčių ir įgyvendiname projektų už daugiau nei 100 mln. eurų“, – tvirtina V. Kazlauskas.

„Tai, kad atsakovės („Alvoros“ – ELTA) veiksmai įkeičiant turtą buvo nulemti jos verslo specifikos, o ne susiję su atsakovės ketinimais paslėpti, perleisti, įkeisti turimą turtą ar kitaip jį apsunkinti tam, kad būtų apsunkintas ieškovės reiškiamų reikalavimų įvykdymas, patvirtina ir tai, kad atsakovė turtą įkeitė 2023 m. gruodžio 21 dieną, o ieškovė atsakovei pateikė pretenziją tik 2024 m. sausio 16 dieną, t. y. kai turtas jau buvo įkeistas“, – teigiama teismo nutarime.

Magistralinis dujotiekis pradėjo veikti 2022 metų gegužės 1 dieną. Jo įrengimas iš viso kainavo apie 500 mln. eurų. Iš jų maždaug 60 proc. lėšų buvo skirtos Europos Komisijos, o Lietuva šiam projektui skyrė apie 116 mln. eurų.
